Herinrichting van de Plantin en Moretuslei te Antwerpen

Locatie

Antwerpen

Bouwheer

Stad Antwerpen

Startdatum

2019

Einddatum

2021

De Plantin en Moretuslei is een belangrijke invalsweg naar het stadscentrum van Antwerpen voor zowel fietsers als automobilisten. Het is de snelste verbinding tussen de Ring en het Singelfispad en het historische stadscentrum. Enerzijds zijn er op deze as veel kruispunten die niet bevorderlijk zijn voor het vlotte verkeer van fietsers, en anderzijds zijn de bestaande fietspaden te smal en in slechte staat. Dit alles leidt tot onduidelijke en gevaarlijke situaties voor fietsers, voetgangers en automobilisten, wat heeft geleid tot het besluit om deze weg volledig opnieuw in te richten. De belangrijkste doelstellingen:

- De veiligheid en het comfort van fietsers, voetgangers en gebruikers van het openbaar vervoer verbeteren. Om dit te bereiken is een beperkte vermindering van de capaciteit van het autoverkeer aanvaardbaar, maar deze wordt tot een minimum beperkt.
- Zorgen voor een veilig en duidelijk verkeersbeheer voor alle vervoerswijzen.
- Creëren van een nieuwe stedelijke ruimte van hoge kwaliteit, rekening houdend met de commerciële functie van het gebied.
- Creëer groene ruimten.
- Gedeeltelijke renovatie van het rioleringssysteem.

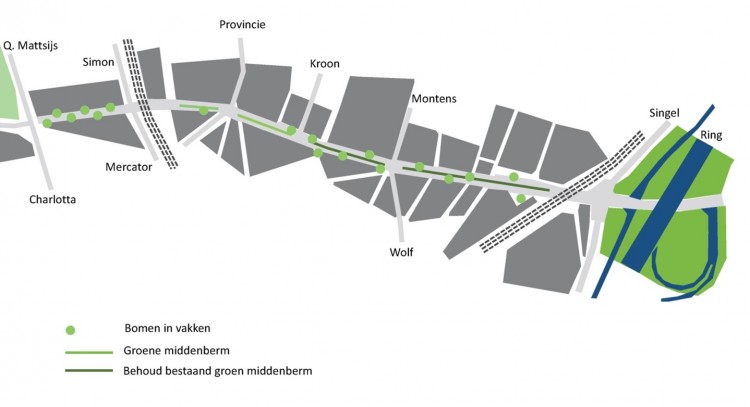

Belangrijkste kenmerken van het project:

- Lengte van ongeveer 1.900 km.
- De fietspaden zijn ten minste 1,80 m breed met gedeelten van 2 m waar voldoende ruimte beschikbaar is.
- Tussen fiets- en autoverkeer is een bufferstrook van 50 cm voorzien.
- Het autoverkeer wordt op 2 rijstroken gehouden (één in elke richting) en de maximumsnelheid blijft 50 km/u. Afhankelijk van de beschikbare ruimte, wordt een centrale reservering voorzien.
- Er zijn ook verschillende laad- en loszones voorzien.
- Waar er voldoende ruimte is, zijn bomen voorzien tussen de parkeerplaatsen en in de centrale zone.
- De meeste bushaltes worden gehandhaafd op dezelfde plaats als in de bestaande situatie.

Het project omvat ook de bouw van een nieuwe tramhalte om het kruispunt Rolwagenstraat voor alle gebruikers overzichtelijker te maken.
De voorbereidende werkzaamheden zijn in januari 2019 begonnen. De voltooiing is gepland voor 2021.

Tractebel was verantwoordelijk voor het ruimtelijk en landschappelijk ontwerp, het detailontwerp, de opvolging van de aanbestedingen, de opvolging van de uitvoering van de werken.

Betrokken competenties: mobiliteit, ruimtelijk ontwerp - ontwerp van de openbare ruimte, infrastructuur - ontwerp van wegen en riolering.
